甲板敷料系列
一、產品組成
TD18輕型基層甲板敷料由特種無機膠凝材料和輕質耐火精細骨料及各種功能助劑組合而成,主要用于艙室一般甲板面的找平,一般施工厚度為8~10mm,最大施工厚度可達30mm。
二、產品特性
1、重量較輕;
2、施工時可自流平;
3、施工效率高;
4、粘結力強、不脫落;
5、富于韌性,不開裂;
6、隔聲、隔熱。

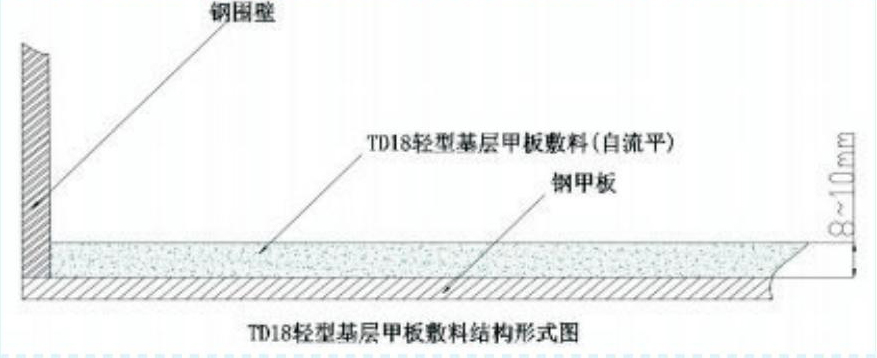

三、結構形式

四、技術指標
| 序號 | 項 目 | 技術指標 |
| 1 | 密 度 | ≤1300 kg/m³ |
| 2 | 抗折強度 | ≥3MPa |
| 3 | 抗壓強度 | ≥8MPa |
| 4 | 初凝時間 | ≥1h |
| 5 | 終凝時間 | ≤12h |
| 6 | 吸水率%≤ | 10 |
| 7 | 吸油率%≤ | 5 |
| 8 | 導熱系數W/(m.k)≤ | 1.2 |
| 9 | 耐火性能(低播焰性) | 符合2010FTP規則附件I第2、5部分 |
| 10 | 流動度 | 25cm≤φ≤30cm |
五、材料配比
| 組份名稱 | 包裝規格 | 8mm 厚可施工 面積(m 2) | 10mm 厚可施工 面積(m 2) | 12mm 厚可施工 面積(m2) |
| 界面劑 | 10 kg/桶 | 100 | 100 | 100 |
| 甲板敷料 | 1.6m²/包 | 2.0 | 1.6 | 1.33 |
| 甲板敷料用水量 | 每包用水 4.8±0.2 升 | |||
六、包裝及儲存
1、包裝規格:敷料:18kg/包;界面劑10kg/桶。
2、儲存:應避免陽光下曝曬,防潮、防凍的通風場所。
3、保質期:界面劑和敷料均為6個月。
七 、施工工藝
1 施工準備、
1)、鋼甲板必須進行平整度校正。允許最大平整度偏差為±2 毫米/m
2,并在施工前
確認。如超出該平整度公差需船廠增補甲板敷料進行填平。
2)、將鋼板上的油污、雜物清除干凈并將鋼板按 CB3230-85《船體二次除銹評定等 級》中 P2 級除銹標準除銹打磨干凈或噴涂環氧防銹底漆,如若敷設在浮動地板 鍍鋅鋼板上,則應將鍍鋅鋼板上多余的阻尼涂層清除干凈。
3)、水管、電纜、電加熱元件或者要求安裝的其他設備,則應在甲板敷料敷設之前 安裝完成。
4)、敷設甲板敷料(自流平)前,船體盡量調平,最好在船下水調平后進行施工, 以符合自流平敷料的施工要求。
5)、適宜的施工溫度為 5~30 度,過高或過低溫度都不利于自流平敷料施工,盛夏 時 白天溫度高于 35 度時,建議在傍晚 17 點以后再進行自流平敷料施工,艙室 安裝通風設備,以降低室內溫度。
2、按所施工部位面積領取材料:甲板敷料材料數量按第五條材料配比表中規定。
3、涂界面劑:
施工:將界面劑乳液涂刷在鋼板上,每平方用量為 0.1kg.界面劑基本干燥后可進行敷料(自流平)施工。
4、敷料(自流平)施工
界面劑基本干燥后,可進行自流平甲板敷料的施工。
常溫季節施工:將一包敷料(自流平)加入 4.8~5 升(可用量杯量?。┑那逅?,加料時,邊加料邊用電動攪拌器攪拌,攪拌 2~3 分鐘后,均勻傾倒在鋼甲板上, 注 意搭接在前面的敷料上,用可控制厚度的鋸齒刮板,將敷料均勻攤開,待敷料基本流 平后,使用消泡滾筒來回滾動去除氣泡,并促進敷料流動性和平整度。
冬季施工:在溫度較低(低于15℃)時,方法1:一包敷料(自流平)加水4.8 升攪拌 2~3 分鐘后,應靜置3~5分鐘后再攪拌約1分鐘,然后均勻傾倒在鋼甲板上面 ,再按常溫季節敷設操作找平。方法2:可用25~30℃左右的溫水,按正常比例加 入敷料中進行攪拌 2~3 分鐘后,不用等待直接傾倒于甲板上,再按常溫季節施工敷設施 工操作找平。
5、敷料(自流平)兩次施工工藝
敷料(自流平)原則上不建議分兩次施工(會產生氣泡),如確因其它特殊原因需要 在已施工的敷料(自流平)上進行二次施工,則應按如下工藝進行:
將界面劑原液與水按 1:3 比例稀釋后,在已施工的流平敷料表面涂刷界面劑,用橫 向和豎向交叉涂刷方式進行涂刷,溫度 25℃、濕度 60%時涂刷間隔 12 小時以上(間隔時 間與溫度、濕度有關,溫度越低濕度越大則間隔時間越長),再按上述方式進行第二次 涂刷,待界面劑再次成膜干透以后才可在上面施工第二層流平敷料(界面劑涂刷完后如 果沒有干透成膜,就在上面施工流平敷料,那么流平敷料里的水分會把未成膜的界面劑 溶脹開來,從而失去成膜封閉的效果,表面依然會產生氣泡)。
7、注意事項
1)、拌好的材料須在 20 分鐘內施工完畢,停放時間越長流動性越差,此時不能再 次加水?dāng)嚢枋褂茫?br />
2)、 甲板敷料(自流平)施工后 4-5 小時避免陽光直射以及通風口對準敷料吹掃。
3)、及時清理施工工具、設備及作業場所環境衛生;
4)、保護施工現場,一般夏天在 4 小時、冬季在8小時之后可以輕載上人行走;
5)、做好甲板敷料(自流平)養護工作,建議 24 小時后灑水養護 2 次。
八、驗收標準
1 、表面光滑平整;
2、無開裂、無脫落;
3、固化良好
