甲板敷料系列
1、產品組成
本產品由TD16-NH耐火甲板敷料(預制料、骨料及乳膠液料組成)敷設于鋼甲板上組成的耐火甲板結構,一般施工厚度為40mm,符合2010FTP規則附件I第3部分A-60級耐火性能要求。
2、產品特性
具有強度高、重量輕之特點。有良好的耐火性能,對滲透、熱傳導和沖擊有著良好的阻止能力。結構型式簡單,操作工序簡單,可以明顯降低裝船重量,主要用于有A60級耐火要求及潮濕艙室的敷設。

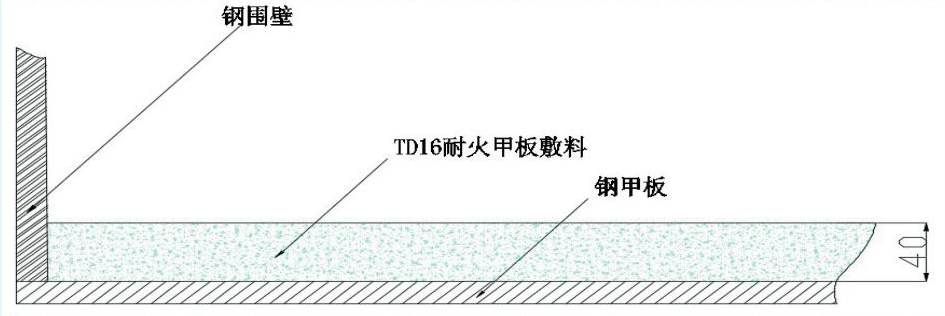

3、結構形式

4、技術指標
| 材料名稱 | 序號 | 項 目 | 技術指標 |
| TD16型甲板敷料 | 1 | 密度 | ≤1000 kg/m3 m² |
| 2 | 抗折強度 | ≥3Mpa | |
| 3 | 抗壓強度 | ≥8Mpa | |
| 4 | 初凝時間 | ≥1h | |
| 5 | 終凝時間 | ≤24h | |
| 6 | 吸水率% | ≤10 | |
| 7 | 吸油率 % | ≤5 | |
| 8 | 導熱系數W/(m.k) | ≤1.2 | |
| 9 | 沖擊試驗 | 不開裂、脫落 | |
| 10 | 振動試驗 | 不開裂、脫落 | |
| 11 | 耐火性能 | 符合2010FTP規則附件I第1部分A-60級 |
5、材料配比
|
組份名稱 |
包裝規格 |
每平方用量 |
|
界面劑 |
10 kg/桶 |
0.1kg |
|
預制料(A組份) |
1.0m²/包 |
1包(40mm) |
|
骨料(B組份) |
1.0m²/包 |
1包(40mm) |
|
水 |
每組份加入10~12kg,根據氣溫高低適量增減 |
|
6、包裝及貯存
1、 界面劑為10 kg/桶,預制料(A 組份)為1.0m²/ 包,骨料(B 組份)為1.0m²/ 包.
2、存放陰涼干燥處,防潮,預制料保質期6個月,其它一年。
7、施工操作
7.1、施工準備
1) 施工前,仔細閱讀甲板敷料布置圖、甲板敷料材料表,必要時,要進行技術交底。
2) 清除基層鋼甲板上的雜物,并進行甲板打磨除銹或噴涂防銹底漆,甲板敷設的各種電纜、 管系、預埋件等工作均須結束。鋼甲板必須火工校正,所有影響敷料敷設的安裝和焊接工 作均應結束。
3) 施工場地光照若較暗,則應做好照明。
4) 施工工具:施工前,應準備好以下工具:鐵鍬、料桶、供水橡塑管、泥板、刮 尺等。
7.2、施工步驟
1)首先將界面劑在鋼甲板薄涂一層,界面劑基本干燥后可進行敷料施工。
2)再將一袋 A 組份和一袋 B 組份(用量 1.0 平方,40mm 厚度)進行混合均勻后, 再添加適量(每組份加入10~12 ㎏,根據氣溫高低適量增減)清水,拌和成均勻 的稠狀物(以手可捏成團不散為宜),立即將 已 拌 好 的 敷 料 倒 在 基 層 鋼 板 上 , 用 刮 尺 刮 開 、 拍 平 , 敷 設 厚度達到規定的 40mm,用泥板壓平。
7.3、注意事項
1) 施工作業中,拌好的敷料盡可能在 40 分鐘內敷設完畢。
2) 整個敷設及養護期間,環境溫度宜在 5℃-35℃范圍內,若高于或低于環境溫 度,則應采取降溫或保暖措施。
3) 施工后敷料必須灑水養護 1-2 天,待固化后方可進入。
4) 甲板敷料系水硬性凝結材料,材料配比中水的添加量為常溫條件下,隨著氣 溫的變化,可作適當增減。
8、驗收標準
1、敷料干燥后,表面基本平整中無龜裂;
2、厚度符合要求規定。
